“技术创新永无止境!”多年来,共产党员、河北建工省安装三分公司电仪队队长石义民扎根一线,勇于创新、攻坚克难,带领团队不断为高效推进施工进度注入动力,为降本增效提供有力支撑。
“双机协同” 保证工期

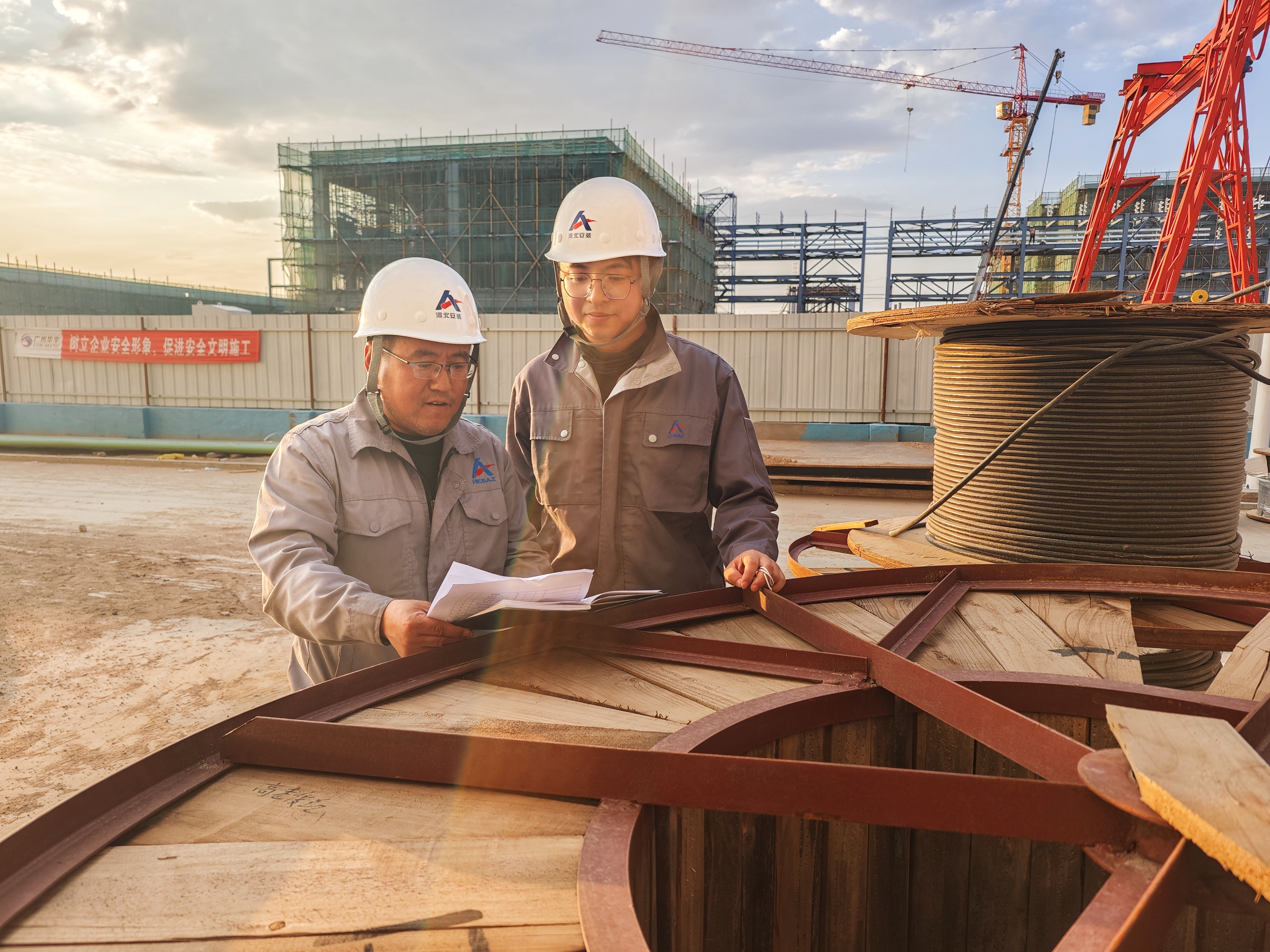

“采用卷扬机带动敷设电缆机作业,预计工期能缩短15到20天,按期投产指日可待!”6月26日,该分公司内蒙PVB项目经理王雷激动地说。
为了保证工期,该项目需在30天内完成135万米电缆的敷设。面对如此大的工程量,仅靠施工人员的加班加点,根本无法满足工期节点。为此,石义民深入现场,实地勘察敷设电缆路径,创造性提出利用卷扬机在前方牵引拉拽,电缆敷设机在路径中辅助推送电缆的“双机协同”作业方式。实践证明,利用这种作业方式进行敷设,只需提前清理敷设通道,并在转弯处固定导向滑轮,再由机器操作人员与放缆盘人员联动,控制放缆速度与牵引张力即可。
“此举,既保证了施工安全,也加快了施工进度。正常情况下,平均一组施工人员一天可敷设1.5到2万米电缆,而采用‘双机协同’作业方式后,不仅达到了3万米。而且由卷扬机替代人力牵引,还可大幅度降低人工成本。”石义民说。
支架制作 精度提高
支架制作是电气工程中的另一项耗时任务。桥架支架、配电箱支架……传统使用无齿锯下料的方式效率低下,难以满足快速施工的需求。
为攻克这一难题,石义民果断决定改进工艺。他摒弃了传统的无齿锯下料方式,引进多功能冲剪机。该设备集冲孔、剪切、折弯等多种功能于一体,能在一个行程中精准剪切槽钢、角钢等多种型材。此举不仅显著加快了下料速度,保证了加工件的精度和质量,而且还因设备集成化,减少了设备数量和占地面积,有效降低了设备投入成本。
“用无齿锯下料,连一组焊工作业都供不上。现在,采用新方案后,不仅下料快、精度高,可以轻松满足3到4组焊工同时施焊,而且以往制作安装20吨支架至少需要30天,现在仅需7天就可完成,工作效率大大提升。”石义民自豪地说。
